Projekt: pn.: „Rozbudowa systemu geotermalnego w celu zwiększenia mocy odnawialnego źródła energii cieplnej dla PEC Geotermia Podhalańska S. A.” nr POIS.01.01.01-00-0012/17 realizowany jest w ramach:
Osi priorytetowej 1. – Zmniejszenie emisyjności gospodarki Programu Operacyjnego Infrastruktura i Środowisko 2014-2020.
Działanie 1.1. – Wspieranie wytwarzania i dystrybucji energii pochodzącej ze źródeł odnawialnych.
Poddziałanie 1.1.1. – Wspieranie inwestycji dotyczących wytwarzania energii z odnawialnych źródeł wraz z podłączeniem tych źródeł do sieci dystrybucyjnej/przesyłowej.
W dniu 7 listopada 2017 r. Przedsiębiorstwo Energetyki Cieplnej Geotermia Podhalańska S.A. zawarło umowę z Narodowym Funduszem Ochrony Środowiska i Gospodarki Wodnej w Warszawie na dofinansowanie projektu „Rozbudowa systemu geotermalnego w celu zwiększenia mocy odnawialnego źródła energii cieplnej dla PEC Geotermia Podhalańska S.A.” współfinansowanego przez Unię Europejska w ramach Europejskiego Funduszu Infrastruktura i Środowisko na lata 2014-2020, osi priorytetowej 1 – Zmniejszenie emisyjności gospodarki.
Całkowita wartość projektu: 20 689 266,85 zł,
z czego wartość wydatków kwalifikowanych: 12 836 301,16 zł.
Wartość dofinansowania: 5 537 027,50 zł, co stanowi 43,14% kosztów kwalifikowanych.
ZAKRES RZECZOWY PROJEKTU
W ramach projektu zrealizowano następujące zadania:

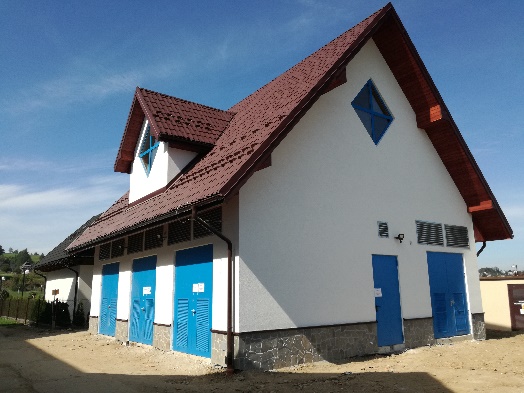

- Budowa budynku (R1 i R3) na terenie Ciepłowni Geotermalnej w Szaflarach wraz z instalacjami wewnętrznymi i stacją trafo (R3) – kubatura budynku R1 i R2 wynosi 3100 m3, kubatura budynku transformatorów i rozdzielni elektrycznych R3 wynosi 900 m3. Inwestycja została zakończona.

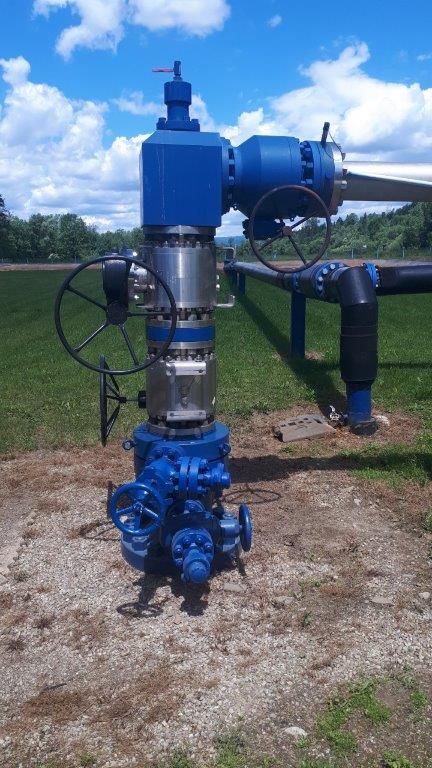

- Kwasowanie odwiertu produkcyjnego Bańska PGP-3, dzięki przeprowadzeniu zabiegu kwasowania wydajność odwiertu zwiększyła się z 250 m3/h do 400 m3/h.

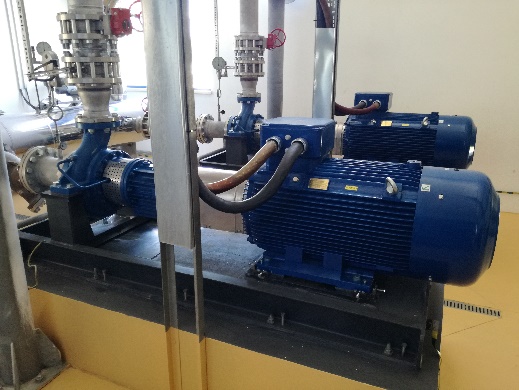

- Modernizacja pomp wspomagających w Ciepłowni Geotermalnej, zostały zamontowane dwie pompy o wydajności 425 m3/h każda.

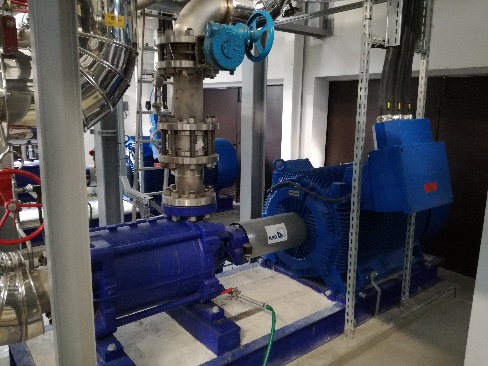

- Modernizacja pomp zatłaczających oraz filtrów w pompowni geotermalnej, zostały zamontowane dwie pompy z filtrami o wydajności 250 m3/h każda.

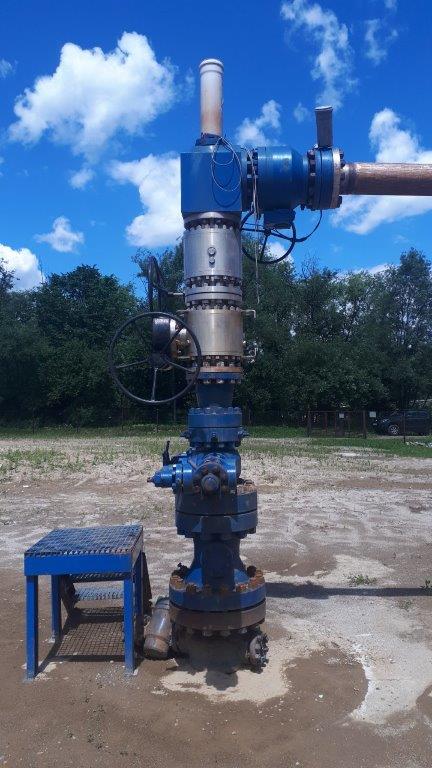

- Modernizacja zaworów na głowicach odwiertów chłonnych PGP-2 i PAN-1 – zamontowano po dwa zawory na każdej głowicy.
- Modernizacja rurociągów geotermalnych – wykonano modernizację rurociągów na odcinku ok. 420 m średnice DN200-DN300.

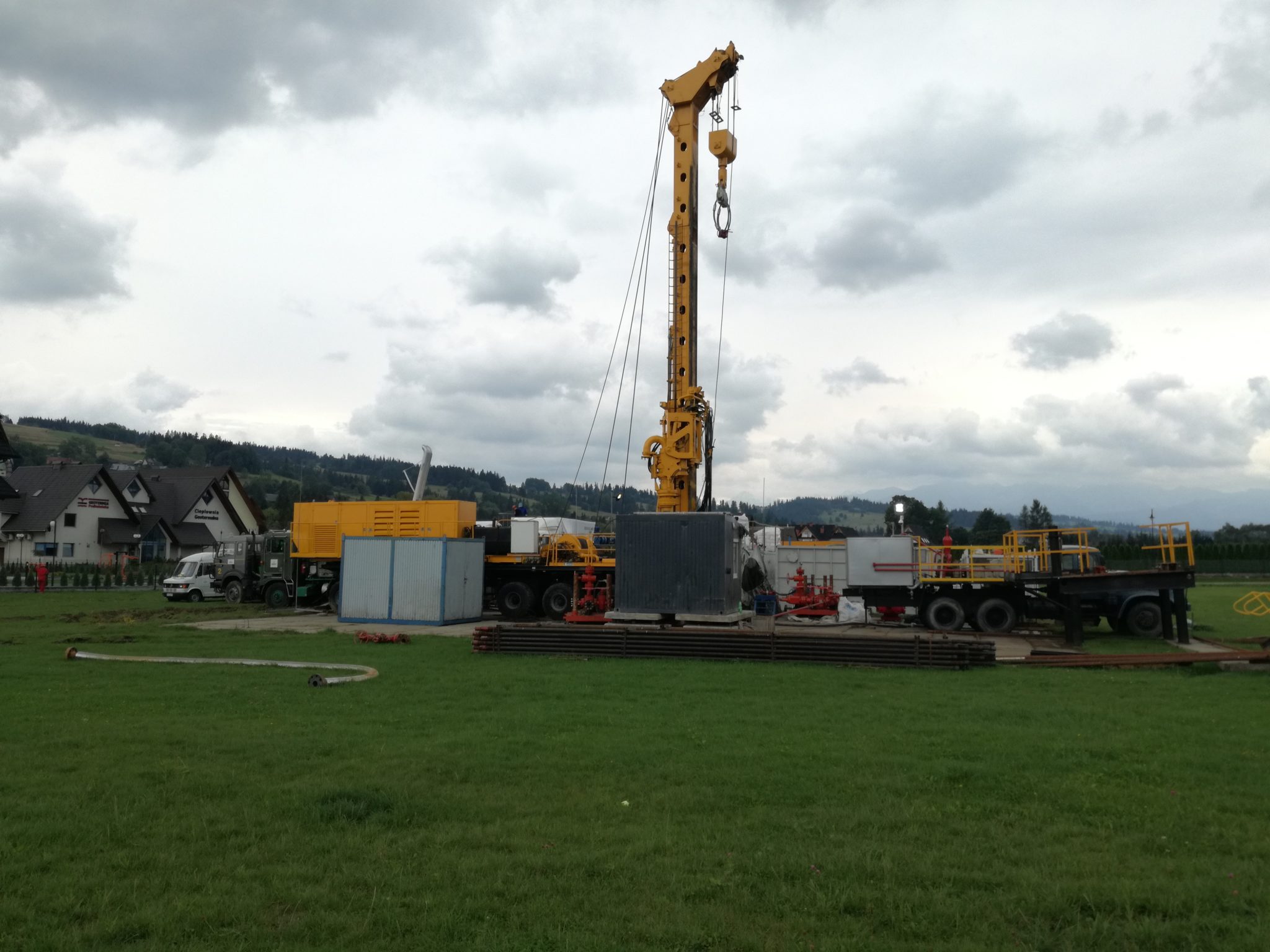

- Zabieg kwasowania w otworze Biały Dunajec PGP-2 – w trakcie wykonywania prac związanych z przygotowaniem odwiertu Biały Dunajec PGP-2 do kwasowania okazało się, że ze względu na zły stan techniczny odwiertu nie można przeprowadzić zabiegu. Konieczne było przeprowadzenie prac mających na celu udrożnienie odwiertu. W efekcie prowadzonych dwuetapowo prac odwiert został częściowo udrożniony, zwiększyła się jego chłonność z 400 m3/h do 430 m3/h, co pozwoliło na jego dalszą eksploatację.

- Zamontowano 2 wymienniki ciepła Sondex Typ S-221-IS o mocy zainstalowanej 7,8 MW każdy w nowym budynku na terenie Ciepłowni Geotermalnej i wykonano instalacje technologiczne, które została podłączone do instalacji wody geotermalnej i instalacji wody sieciowej w Ciepłowni Geotermalnej. Wykonano instalację sterowania i AKPiA oraz rozbudowano system SCADA i instalacje kontrolno – ostrzegawcze w Ciepłowni Geotermalnej. Wymienniki geotermalne zostały dobrane na parametry pracy układu geotermalnego oraz sieci ciepłowniczej w taki sposób, aby po podłączeniu zwiększyć powierzchnię wymiany ciepła do wartości umożliwiającej zmniejszenie różnicy temperatur pomiędzy temperaturą wody sieciowej powrotnej a wodą termalną o 1 °C. W efekcie uzyskano zwiększenie stopnia wykorzystania energii cieplnej z wody termalnej.
CEL PROJEKTU
W wyniku realizacji projektu osiągnięto zakładane cele tj.: wzrost efektywności wykorzystania energii pierwotnej oraz obniżenie energochłonności Przedsiębiorstwa Energetyki Cieplnej Geotermia Podhalańska S. A. poprzez zwiększenie wytwarzania energii ze źródeł odnawialnych.
EFEKT EKOLOGICZNY
Wszystkie działania inwestycyjne związane z realizacją projektu ukierunkowane były na uporządkowanie, racjonalizację i minimalizację negatywnego wpływu na środowisko systemu ciepłowniczego PEC Geotermia Podhalańska S.A. Dzięki realizacji projektu dodatkowa zdolność wytwarzania energii cieplnej z OZE wzrosła 6,7 MWt.
Dla projektu zdefiniowano następujące wskaźniki rezultatu:
- produkcja energii cieplnej z nowo wybudowanych/nowych mocy wytwórczych instalacji wykorzystujących OZE: 9.593 MWht/rok,
- szacowany roczny spadek emisji gazów cieplarnianych: 2.378,89 MgCO2/rok
OKRES REALIZACJI
17.03.2017 – 31.12.2020
PRZEBIEG REALIZACJI
Zrealizowano zabieg kwasowania odwiertu produkcyjnego PGP-3, dzięki czemu zwiększyła się jego wydajność z 250 do 400 m3/h, co przełoży się na wzrost mocy cieplnej o 5 MWt.

Zamontowano pompy zatłaczające oraz filtry w pompowni geotermalnej, każda o wydajności 250 m3/h.

Wykonano modernizację zaworów na głowicach odwiertów chłonnych PGP-2 i PAN-1.

Zamontowano pompy wspomagające w Ciepłowni Geotermalnej, każda o wydajności 425 m3/h.

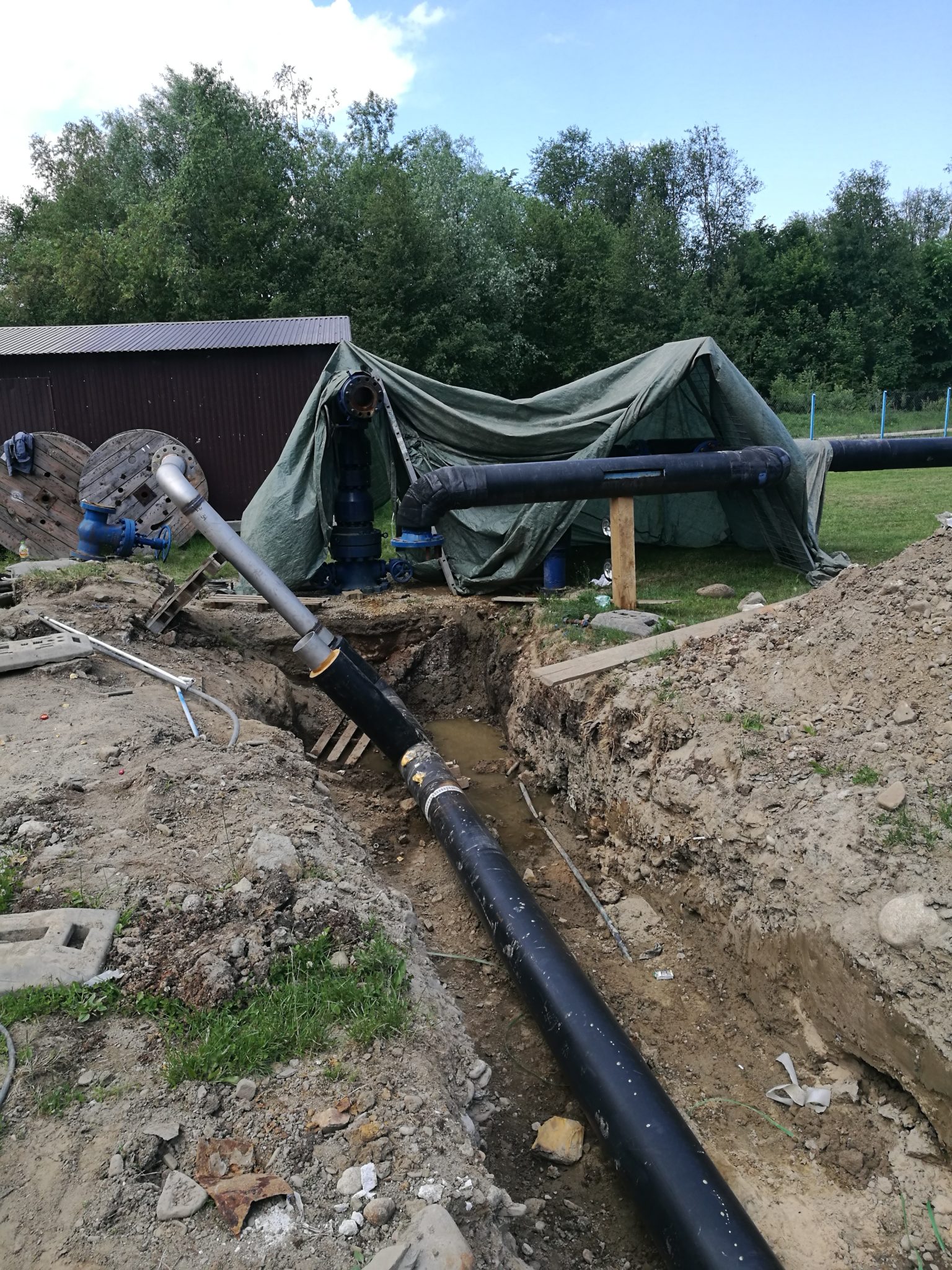

Zmodernizowano rurociągi geotermalne – długość ok. 420 m średnice DN200-DN300.

Udrażnianie strefy złożowej odwiertu Biały Dunajec PGP – 2.

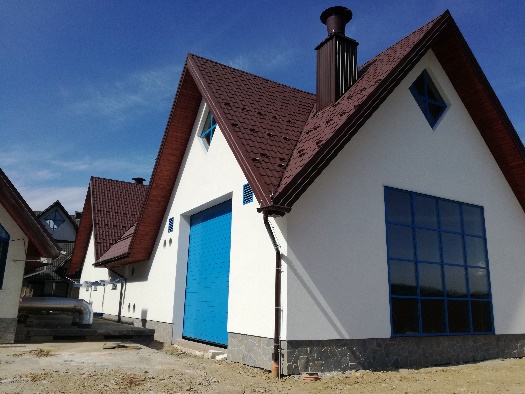

Zakończono budowę budynku wraz z instalacjami wewnętrznymi i stacją trafo.

Montaż wymienników ciepła w budynku Ciepłowni Geotermalnej

Zdjęcia wykonał Wojciech Wartak.
